Baufortschritt Stadlbreiten 9+11 29.11.2018

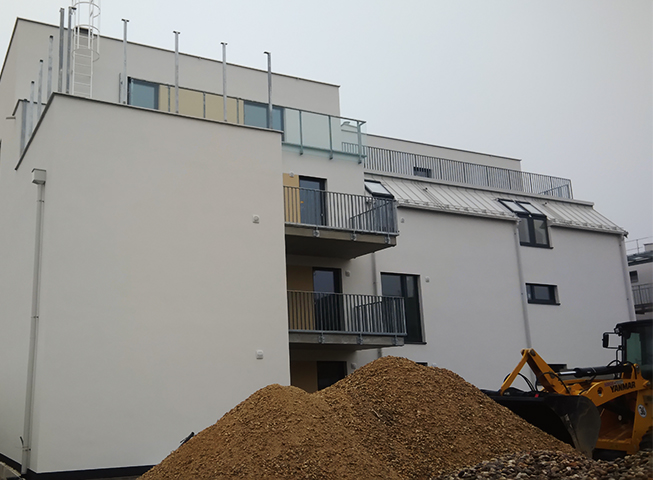

Die Bauarbeiten laufen auf Hochtouren. Die Fassaden von Stiege 2 und drei sind bereits komplett fertig und das Gerüst ist fast abgebaut. Die Spenglerarbeiten sind in den Attika- und Dachbereichen abgeschlossen. Vom Schlosser sind beinahe alle die Stabgeländer montiert. Die ersten Scheiben der Glasbrüstungen schmücken die Terrassen des zweiten Dachgeschosses. Die großen Dachterrassen wurden gedämmt und warten auf Beschüttung und Plattenbelag. In der Sockelzone wurden die Einfassungssteine des Traufenschotters und der Terrassen vorbereitet. Die Regensinkkästen wurden versetzt und die Regenrohren angeschlossen. In allen Innenräumen wurden die Estriche verlegt, die Wände und Decken gestrichen. In den ersten beiden Wohnungen wurden, in Bäder und WCs, die Fliesen verlegt.
